Obtenir les prescriptions techniques et les règles d’implantation pour les panneaux indiquant le nombre de kilomètres restant à parcourir dans les chantiers de 1ère catégorie.
Obtenir les prescriptions techniques et les règles d’implantation pour les panneaux indiquant le nombre de kilomètres restant à parcourir dans les chantiers de 1ère catégorie.
L’ensemble de la signalisation de chantier respecte les règles définies dans le cahier des charges-type Qualiroute
1. En début de chantier le signal A31 du dispositif cadre est complété d’un additionnel de longueur . Les indications de distance reprises sur l’additionnel sont arrondies à la centaine en fonction des distances.
2. Les distances reprises sur les panneaux d’information sont arrondies au kilomètre.
3. Chaque sens de circulation perturbé par le chantier fait l’objet d’une signalisation d’information de la longueur de chantier, ce qui est notamment le cas lors d’un basculement de chaussée.

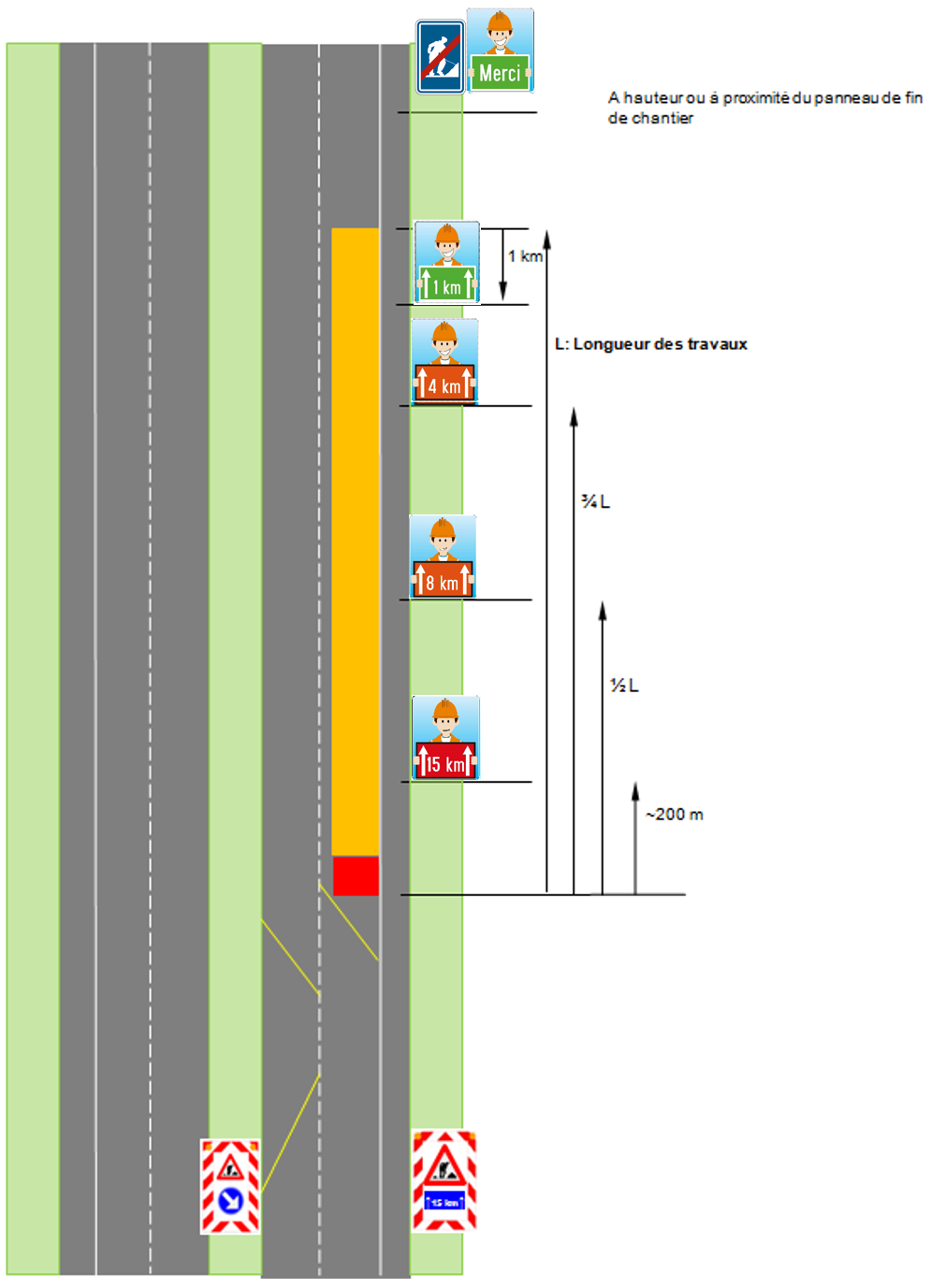

4. Pour les chantiers d’une longueur supérieure à 6 km, on transpose le schéma d’implantation suivant, relatif à un chantier de 15 km :

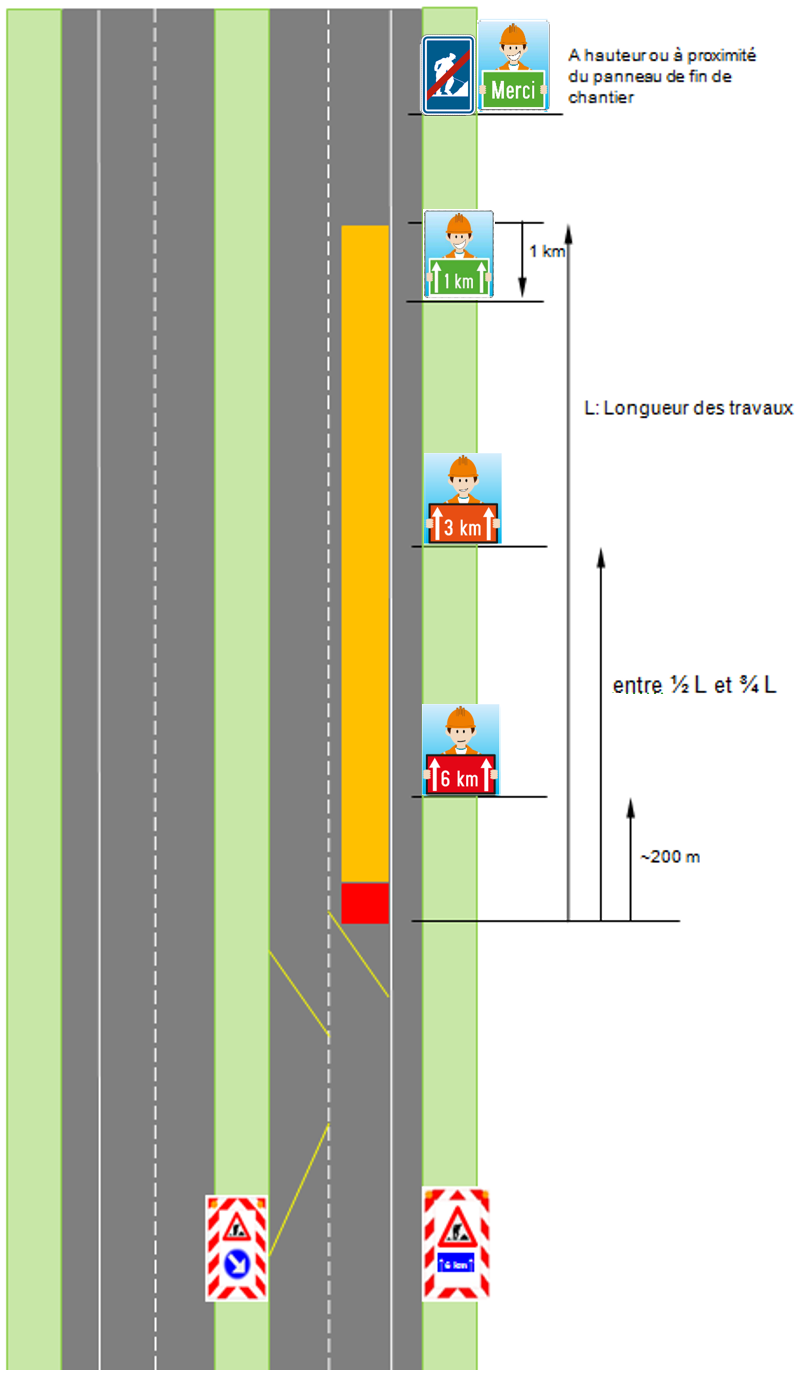

5. Pour les chantiers d’une longueur comprise entre 2 et 6 km, la séquence est simplifiée. On place alors les panneaux aux endroits suivants :
– Les prescriptions techniques (pour les travaux routiers effectués sur le réseau régional et pour les travaux routiers subsidiés effectués sur le réseau communal) se trouvent dans le document de référence : CCT – Chapitre L-2.
Les informations publiées dans la Sécurothèque (https://securotheque.wallonie.be) sont fournies à titre informatif. Sur le terrain, la réalisation des aménagements découle d’exigences spécifiques, examinées au cas par cas.
